    정자1동 복합청사 신축공사

    정자1동 행정복지센터 및 분당보건소 보건지소를 복합청사로 건립하여 부지 이용의 효율성을 높이고 주민 편익 증진에 기여

    정자1동 복합청사 신축공사

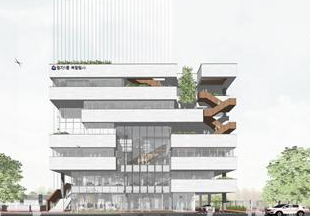

    조감도

    사업개요

    • 위치 : 분당구 정자동 161-1번지
    • 대지면적 : 994㎡ (연면적 6,927.53㎡)
    • 주요시설 : 행정복지센터 및 분당구보건지소
    • 규모 : 지하4층,지상5층
    • 공사기간 : 2021.2.22. ~ 2025.12.15.예정
    • 소요예산 : 27,612백만원
    • 시공사 : 일신건설(주)
    • 감리자 : (주)이가ACM건축사사무소

    현공정율 98.0%

    수정청소년수련관 증축 및 리모델링공사

    준공 후 30년이 경과하여 노후화된 수정청소년수련관에 대하여 시설이용자의 안전 및 편의 증진을 위한 시설 개선

    수정청소년수련관 증축 및 리모델링공사

    조감도

    사업개요

    • 위치 : 수정구 희망로533번길 21(신흥동 466번지)
    • 대지면적 : 부지 29,399.5㎡(연면적 10,472.35㎡)
    • 주요시설 : 청소년활동공간, 강당(274석), 체육관, 수영장
    • 규모 : 지하3층,지상5층
      • 리모델링 : 지하2층/지상3층(연면적 8,334,10㎡)
      • 증축 : 지하1층/지상3층(연면적 2,138.25㎡)
    • 공사기간 : 2023.12.15.~ 2026. 5.22.
    • 소요예산 : 35,917백만원
    • 시공사 : ㈜명신건설
    • 감리자 : ㈜다인씨엠건축사사무소

    현공정율 43.69%

    분당 어린이종합지원센터 건립공사

    구미동 지역은 관내 타 지역에 비해 어린이집 및 아이사랑놀이터 등 보육서비스에 소외된 지역으로 ‘어린이종합지원센터’를 건립하여 지역주민에 양질의 보육서비스를 제공

    분당 어린이종합지원센터 건립공사

    조감도

    사업개요

    • 위치 : 분당구 구미동 28번지
    • 대지면적 : 부지 868.8㎡(연면적 3,783.96㎡)
    • 주요시설 : 어린이집, 아이사랑놀이터, 장난감도서관, 돌봄센터 등
    • 규모 : 지하3층,지상3층
    • 공사기간 : 2023.12.18.~ 2026. 5. 19.
    • 소요예산 : 22,963백만원
    • 시공사 : ㈜이강종합건설
    • 감리자 : ㈜이가ACM건축사사무소

    현공정율 56.30%

    대장지구 공공도서관 건립공사

    대장지구 내 입주민들의 도서관 접근성 향상 및 양질의 독서문화서비스 제공

    대장지구 공공도서관 건립공사

    조감도

    사업개요

    • 위치 : 분당구 대장동 187-4 일원
    • 대지면적 : 1,863㎡ (연면적 5,151.35㎡)
    • 주요시설 : 열람실, 문헌정보실, 생활문화센터, 전자정보실 등
    • 규모 : 지하2층,지상2층
    • 공사기간 : 2023.12.27 ~ 2026. 5.11.
    • 소요예산 : 26,255백만원
    • 설계사 : (주)한들종합건축사사무소
    • 시공자 : ㈜인스그린
    • 감리자 : (주)이가ACM건축사사무소

    현공정율 56.74%

    산성유원지 숲속커뮤니티센터 건립공사

    시민의 쉼터이자 남한산성의 관문인 산성공원유원지 노후시설을 정비하고 숲속커뮤니티센터를 건립하여 주민 삶의 질 향상에 기여하고자 함

    산성유원지 숲속커뮤니티센터 건립공사

    조감도

    사업개요

    • 위치 : 중원구 은행동 545-1번지 일원
    • 대지면적 : 23,123㎡ (연면적 9,719.55㎡)
    • 주요시설 : 도서관, 숲전시실, 나무공방, 야외공연장 등
    • 규모 : 지하2층,지상2층
    • 공사기간 : 2023.12.15.∼2026. 5. 3.
    • 소요예산 : 33,700백만원
    • 설계사 : 아이엔지그룹 건축사사무소
    • 시공자 : 주식회사 경동하우징
    • 감리자 : (주)다인그룹엔지니어링건축사사무소

    현공정율 51.07%

    신흥2동 장애인복지관 건립공사

    신흥2 주택재개발정비사업구역 내 장애인복지관을 건립하여 지역주민 이용 편의 및 복지 증진 기여

    신흥2동 장애인복지관 건립공사

    조감도

    사업개요

    • 위치 : 수정구 신흥2동 2377번지 일원(신흥2구역 주택재개발지구 내)
    • 대지면적 : 1,500㎡ (연면적 6,903.54㎡)
    • 주요시설 : 주간보호센터, 직업재활센터, 의료재활실, 전문치료실 등
    • 규모 : 지하3층,지상5층
    • 공사기간 : 2023. 3. 18. ~ 2026. 12. 29.
    • 소요예산 : 34,465백만원
    • 시공사 : 삼광건설(주)
    • 감리자 : ㈜유일엔지니어링건축사사무소

    현공정율 40.95%

    이매1동 복합청사 신축공사

    기존 농업기술센터 및 인접 부지를 활용해 개별 운영중인 농업기술센터, 이매1동 주민센터를 통합 조성하여 지역주민들에게 종합 공공공서비스 제공

    이매1동 복합청사 신축공사

    조감도

    사업개요

    • 위치 : 분당구 이매동96-2번지외 3필지
    • 대지면적 : 6,158㎡ (연면적 10,448.36㎡)
    • 주요시설 : 행정복지센터, 농업기술센터, 분당노인지회 등
    • 규모 : 지하2층,지상5층
    • 공사기간 : 2025. 2. 5.~ 2027. 7. 27.
    • 소요예산 : 42,455백만원
    • 시공사 : 진산건설(주)
    • 감리자 : ㈜동우이앤씨

    현공정율 12.55%

    살아숨쉬는 미래형 박물관 건립공사

    첨단기술 인프라를 갖춘 성남의 랜드마크가 될 수 있는 미래형 박물관을 건립하여 첨단과 혁신의 4차산업 특별도시 성남구현

    살아숨쉬는 미래형 박물관 건립공사

    조감도

    사업개요

    • 위치 : 수정구 신흥동 6960(희망대근린공원)
    • 대지면적 : 46,617.7㎡ (연면적 6,600.25㎡)
    • 주요시설 : 수장고, 전시실 등
    • 규모 : 지하3층,지상2층
    • 공사기간 : 2025. 2. 5.~ 2027. 7. 14.
    • 소요예산 : 60,034백만원
    • 시공사 : ㈜수영로지콘
    • 감리자 : ㈜동우이앤씨

    현공정율 15.89%
